7月19日,CSPPLAZA平臺會員單位——首航高科能源技術股份有限公司公布了公司承包的四個在建光熱發電項目的最新進展如下:
三峽能源青海格爾木100MW光熱項目EPC總承包
本項目總裝機容量1100MW:1000MW光伏發電項目+100MW光熱項目,是青海海西基地160萬千瓦光伏光熱項目的子項目之一,位于青海省海西州格爾木市烏圖美仁光伏光熱園區。

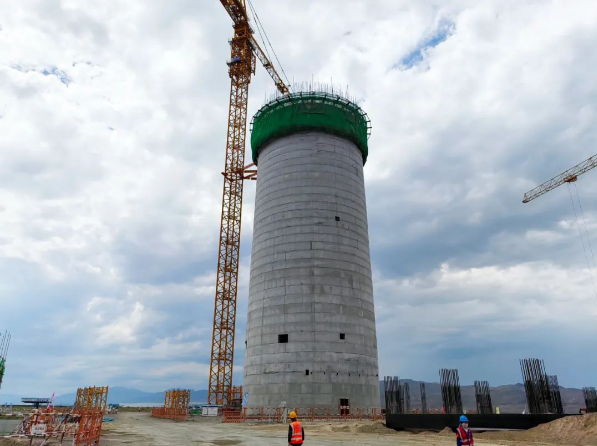

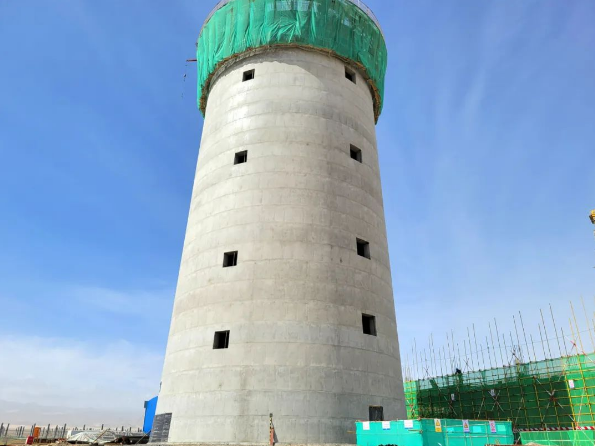

截至目前,吸熱塔內部北側預留鋼結構平臺安裝完成,塔外參觀平臺安裝完成;
定日鏡安裝完成近96%,電纜溝開挖已基本完成,電纜鋪設按計劃進行中;
空冷島排汽管道安裝組合完成10%;
冷熱罐保溫勾針焊接檢測基本已全部完成。
國投若羌10萬千瓦光熱發電項目EPC總承包工程
國投若羌10萬千瓦光熱發電項目場址位于新疆巴州若羌縣鐵木里克鄉境內,西北距若羌縣直線距離約205km,東北距離青海茫崖巴直線距離約62km。本項目新建1×100MW塔式太陽能熱發電機組,配置8h的熔鹽儲熱系統。

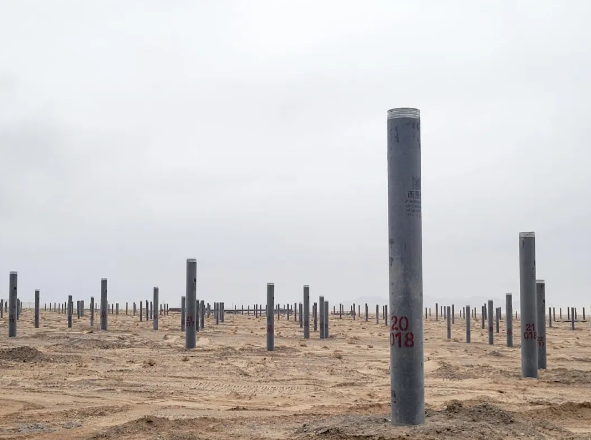

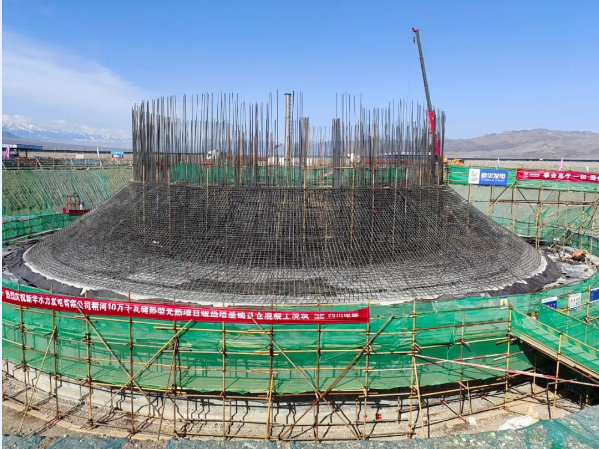

截至目前,定日鏡樁鉆孔、澆筑按計劃有序進行,現已完成近80%;組裝車間擴建正在有序推進。
唐山海泰光熱+光伏一體化項目塔式聚光集熱系統
本項目規模為900MW光伏+100MW光熱。首航負責定日鏡制作、定日鏡樁供樁、空冷設備、吸熱塔大平臺以上設備。


截至目前,定日鏡樁目前已完成供貨90%;

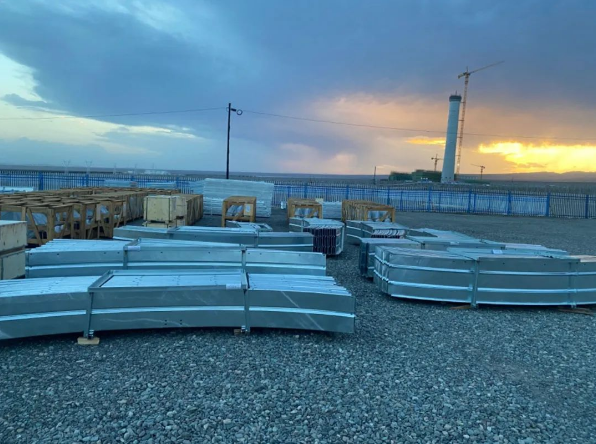

空冷鋼結構已到貨50%,剩余鋼結構及設備正在按進度安排陸續供貨中;

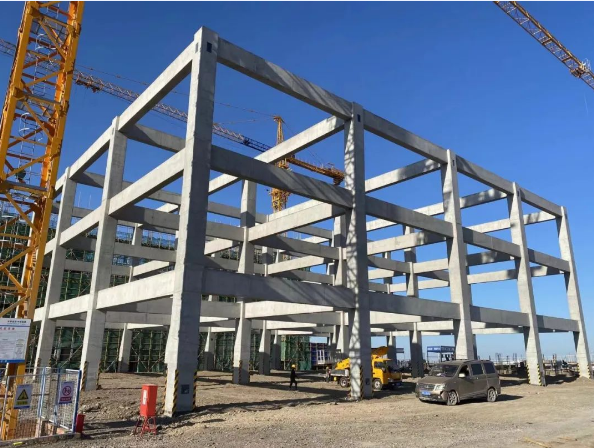

吸熱塔大平臺以上設備均在招標及生產中。
精河新華新能源100MW光熱項目PC總承包
本項目場址位于新疆維吾爾自治區博爾塔拉蒙古自治州精河縣,項目工程內容包括100MW塔式熔鹽太陽能熱發電站和900MW光伏電站,總裝機容量1GW。


在烈日炎炎的日子里,一線工人們依舊頑強地堅守在工作崗位上,汗水如雨般浸透了衣衫,但他們眉宇間卻閃耀著堅定的光芒,因?yàn)樗麄冎溃?zé)任比酷暑更加重要,因?yàn)樗麄兝斫?,每一分鐘的?jiān)守都是對團隊的承諾,是項目成功的關鍵一環。
