CSPPLAZA光熱發電網訊:新冠肺炎疫情正全球肆虐,多國實施了封閉政策,位于迪拜、正在建設的全球最大光熱發電項目Noor Energy 1也不可避免的受到影響。
該項目總投資約40億美元,由迪拜水電局,沙特電力ACWA和中國絲路基金等共同投資,上海電氣為EPC總包商,西班牙Abengoa和上海電氣亮源光熱工程有限公司為技術供應商,沙特電力(ACWA)全資子公司NOMAC將負責運營。項目由3個裝機為200MW的槽式電站以及1個裝機為100MW的塔式電站組成,總計700MW。項目配備世界上最大的儲熱能力,每年能夠為迪拜270000多家住戶提供清潔電力,每年可減少140萬噸碳排放量。

巨大的項目建設規模意味著巨大的物流和建設挑戰,在新冠肺炎病毒爆發之前,項目的建設時間表已經非??量?,整個項目的建設時間預計在四年以內。
據悉,各參建方目前正在積極緩解物流、成本和勞動力短缺等多方挑戰,力爭推進該項目按計劃建設。
物流難度和成本明顯提升
由于項目已處于全面建設階段,因此在疫情之下所面臨的物流挑戰非常大。
僅僅槽式系統方面,每月就需要運送180個集裝箱(800萬㎡反射鏡)以及500卡車的鋼材。不過光場主要參建單位阿本戈(Abengoa)方面表示,新冠病毒造成的供應鏈中斷僅限于非關鍵組件,這些組件的影響可以被項目進度表中的突發事件所抵消,該公司不需要加快施工進度仍可以滿足調試的最后期限。
另一主要參建方——塔式系統技術提供商和聯合建設單位美國BrightSource能源集團業務發展經理Jayesh De Silva告訴海外媒體,在一些國家邊境關閉和航班減少的情況下,旅行和運輸限制已經影響到一些物流成本,但這些成本正在管控之中。他進一步指出,這些不利條件對工程專業知識、太陽能領域控制和概念設計服務等技術供應影響有限。
而剛剛于3月27日順利吊裝就位的槽式系統溢流罐等裝備也成功克服了運輸困難問題。作為該項目槽式光熱發電機組PT1所用的首批大型設備,該批設備經過近兩個月的運輸,由港口成功運送抵達迪拜馬克圖姆太陽能園區。
該溢流罐單臺罐長52米,凈重達200多噸,是目前該項目最大的單體運輸件。該裝備的交付和安裝是項目建設的一個重要節點,也為后續大件吊裝奠定了堅實的技術基礎。

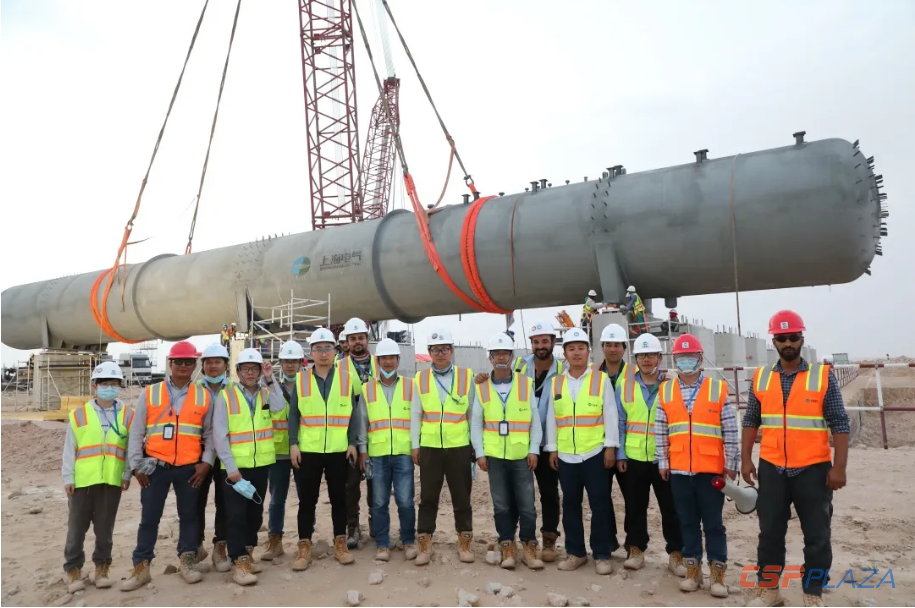

圖:溢流槽安裝現場
上海電氣表示,為減少疫情期間的面對面接觸,迪拜項目部與協作單位通過電話和視頻溝通,精心策劃運輸路線,排查運輸路線上障礙點,且預先做好對應處理方案。同時,還與運輸單位以及迪拜當?shù)芈氛?、警察等多個單位協商,最終獲得運輸許可,順利將設備運至現場。
中國制造業重啟利好物資保障
此外,中國制造業的重啟也將緩解供應擔憂。
3月25日,上海鍋爐廠有限公司在做好安全防控措施的前提下已開始了鍋爐部件的生產工作,這也意味著,由丹麥蒸汽發生系統領先供應商奧爾堡(Aalborg CSP)承接的迪拜950MW光熱光伏混合太陽能發電項目蒸汽發生裝置成功恢復生產。

奧爾堡首席執行官Svante Bundgaard表示,自2019年初簽訂合同以來,42臺熱交換器和壓力容器的生產工作便開始全速推進。然而,由于新冠疫情的爆發,為遏制病毒的傳播,相關產品生產已于今年2月份暫停并影響了項目進度。但可喜的是,目前中國多數企業已復工復產,我們的分包商上鍋也在做好安全防控措施的前提下,重啟機器并開始了鍋爐部件的生產工作。這是個多贏的局面,也可以讓我們能夠在盡量不延遲的情況下對迪拜光熱項目完成設備交付。
此外,江陰市華方新能源高科設備有限公司(回轉減速器供應方)、大明重工有限公司(光熱儲罐預制鋼板供應方)等中國供應商也在積極克服疫情影響,為項目穩定供貨。
加大本地員工招聘力度,利用視頻會議和遠程解決方案
人力方面,由于多國封閉和旅行限制,項目建設用工也受到了較大影響。按照項目方預計,該項目將在建筑和運營方面創造6000個新的就業崗位。據阿本戈方面透露,今年1月份項目現場約有3200名員工。
為避免因人力問題影響項目建設進度,上海電氣和建筑合作伙伴公司于上個月在當?shù)匕l(fā)起了一場規模龐大的招聘活動。
據悉,上海電氣已雇傭了900多名當?shù)毓と耍瑫r,今年1月份以來,上海電氣與當?shù)睾献骰锇楹献?,成立了病毒專業防控小組,以在保證現場工作的同時保護員工。
此外,上海電氣通過利用視頻會議和遠程解決方案,特別加強了本地分支機構與設計院之間的溝通協調,來保證項目順利施工。
力爭按計劃完成建設并交付
上海電氣方面表示,盡管許多國家仍在實施限制措施,但公司相信可以在2021年8月完成首次商業運行,屆時首個200兆瓦的槽式發電系統將交付使用。
按照計劃,裝機100MW的塔式光熱系統將于2021年11月投運,第二、第三個槽式系統則將分別于2022年4月和2022年12月投運。
據悉,項目最近一個施工目標是將熔鹽吸熱器安裝至260米高的吸熱塔頂,預計5月份安裝完成。
仍需防范疫情帶來的持續風險
目前來看,由于項目仍有大量工作尚未完成,新冠病毒疫情對全球供應和旅行的持續影響對于項目建設來說仍具有較大風險。
De Silva表示,未來形勢仍充滿不確定性并難以預測。
ACWA Power首席執行官Paddy Padmanathan告訴海外媒體,作為業主方,我們希望各參建方能夠在履行合同的同時能夠不損害員工健康和社區安全。
