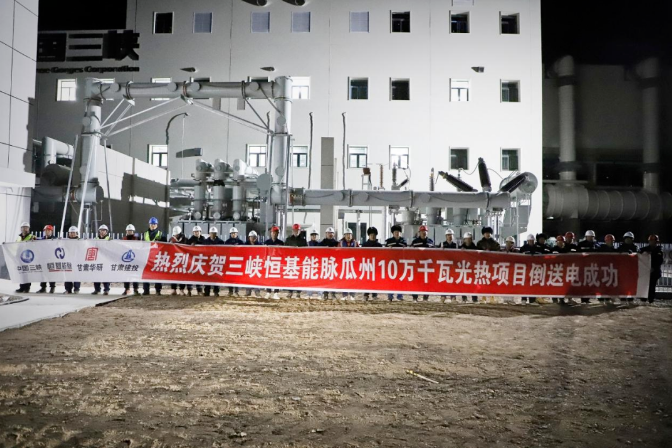

據國網酒泉供電公司消息,11月22日03時33分,隨著110千伏安懷光熱電站0#啟備變送電成功,國網酒泉供電公司圓滿完成三峽恒基能脈瓜州70萬千瓦“光熱儲能+”項目的投運工作。
![]()

三峽恒基能脈瓜州70萬千瓦“光熱儲能+”項目屬于國家第一批以沙漠、戈壁、荒漠地區為重點的大型風電、光伏基地項目,也是全球首個“雙塔一機”風光熱儲一體化項目,涵蓋了風力發電、光伏發電和光熱發電三種能源形式,形成了一個綜合性的能源供應系統。光熱電站采用塔式太陽能熱發電技術,配置一套10萬千瓦的汽輪發電機組,機組出口額定電壓為13.8千瓦,額定功率因數為0.85(超前)~0.85(滯后),配套1臺冷熔鹽管和1臺熱熔鹽罐儲熱系統,儲熱時間長為10小時。光熱電站主要發揮儲能調頻調峰作用,在降低光伏、風電棄風棄光率的同時,促使發電出力平穩可控。

該項目投產發電后,光熱儲能電站將作為基礎調節電源,與周邊光伏和風電形成總裝機規模70萬千瓦的多能互補清潔能源基地,將綠色電能打捆外送,年發電量將達到18億度,減排二氧化碳約153萬噸。

▌關于三峽恒基能脈瓜州70萬千瓦“光熱儲能+”項目
該項目由三峽恒基能脈(酒泉)新能源發電有限公司開發建設,項目總裝機容量70萬千瓦,其中光熱發電裝機10萬千瓦、光伏發電裝機20萬千瓦、風力發電裝機40萬千瓦。由恒基能脈新能源科技有限公司、甘肅省安裝建設集團有限公司、中國能建葛洲壩集團電力有限責任公司(牽頭單位)聯合體總承包。

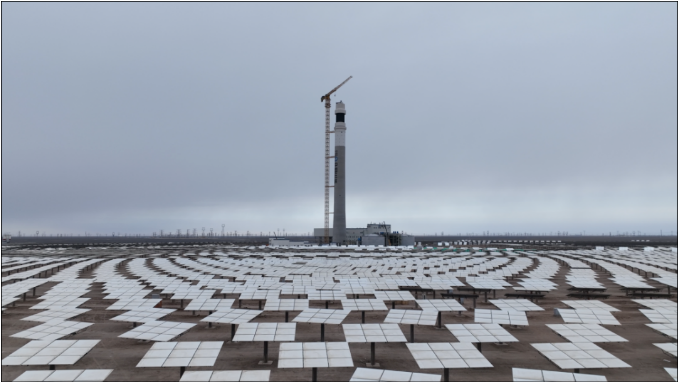

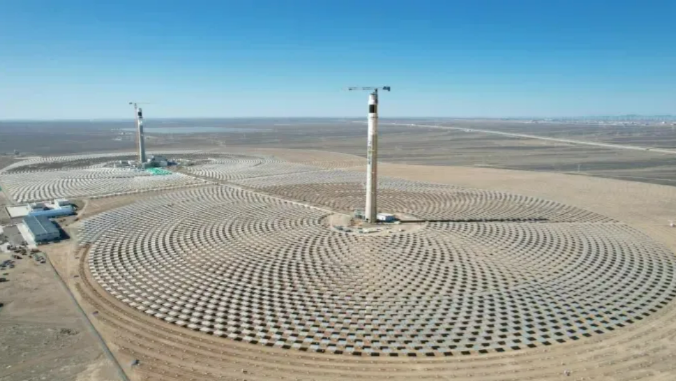

該項目中的10萬千瓦光熱儲能發電站采用了塔式熔鹽技術路線和恒基能脈公司研發的全球首個“雙塔一機”技術方案,即配置兩座相距1公里約200米高的吸熱塔、一臺額定功率為100MW的汽輪發電機組,同時配置高、低溫熔鹽儲罐各1臺,29.7平方米的矩形定日鏡近27000面,鏡場采光面積約80萬平米。

40萬千瓦風力電站和20萬千瓦光伏電站已于2023年12月24日順利并網。10萬千瓦光熱電站計劃于2024年12月并網。
該項目投運后將推動光熱發電與光伏、風力發電互補調節等多種能源聯合調度模式發展,為探索新能源大基地項目建設新模式提供參考。
來源:國網酒泉供電公司
作者:呂鴻鵬 毛科胲 王娜
