3月7日,國家能源集團河北公司龍山電廠600MW亞臨界火電機組“抽汽蓄能”儲熱調峰靈活性改造項目首根樁基順利澆筑完成,標志著工程吹響全面加速建設號角。

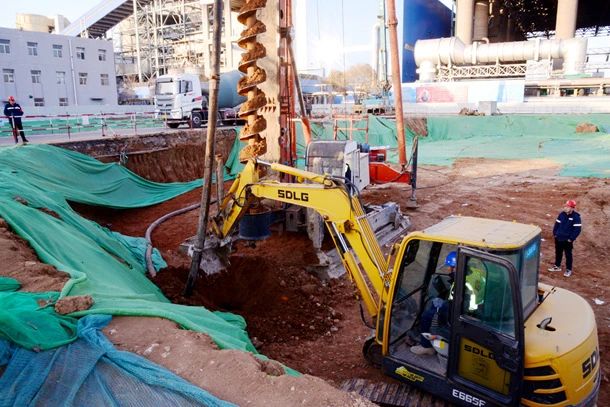

圖為抽汽蓄能項目首根樁基澆筑現場
項目主體工程劃分為儲能換熱廠房、熔鹽儲罐兩個區域,共計848根樁基,樁基為直徑0.6米鉆孔灌注樁,最大樁長達15米,預計工期20天。為保證工期進度和施工安全,該廠嚴格落實集團公司工程建設要求,做好統籌調度,合理調整工期,制定并嚴格落實日調度機制,確保樁基澆筑工作高效推進;嚴格落實安全生產各項措施,壓緊壓實各級責任,落實落細各項保障措施,確保工程施工平穩有序;參建單位積極應對寒冷天氣,緊密協作、高效管理,全力保障項目建設安全、穩定、有序?qū)嵤?,為?shí)現年內投產目標奠定堅實基礎。

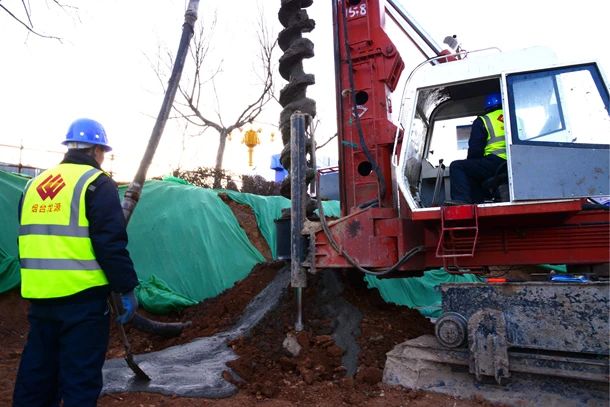

圖為抽汽蓄能項目首根樁基澆筑完成
該項目位于河北省邯鄲市涉縣經濟開發區國能河北龍山發電有限責任公司廠區內,項目系統應用于國能河北龍山發電有限責任公司1號600MW亞臨界火電機組,采用抽汽蓄能系統進行深度調峰,調峰能力按約17%主機額定功率,即100MW左右設計,儲熱調峰時間暫按每天4小時考慮;抽汽蓄能放熱時間暫按每天6小時全部放空考慮,機組跟蹤AGC調頻性能在現有基礎上提高1.5倍。
據了解,該項目總投資3.2億元,占地面積約6300平方米,是國內首個利用熔鹽大規模儲熱實現機組深度調峰及頂峰的重大科技創新示范項目。項目采用多源抽汽-配汽調控技術,可實現最低5%額定負荷上網,為國內最低;新增一套含低溫熔鹽罐、換熱平臺、高溫熔鹽罐等構建筑物在內的抽汽熔鹽儲熱系統,在機組深度調峰期間抽取鍋爐中過量蒸汽并加熱熔鹽,將熱量?jī)?chǔ)存起來,非調峰期間存儲的熱量,根據電網需求再返送汽輪機組發電,通過能量的存儲和轉換,改變運行機組在峰、平、谷時段的負荷結構,增加火電機組的調峰靈活性。
