據阿克塞縣人民政府方面消息,近期成功復工復啟的甘肅光熱50兆瓦槽式光熱發電項目目前已進場人員89人,正在進行綜合辦公樓、主廠房基礎部分施工,已安裝檢測集熱器20組,正在準備現場吊裝,項目計劃于2024年年底前并網發電。

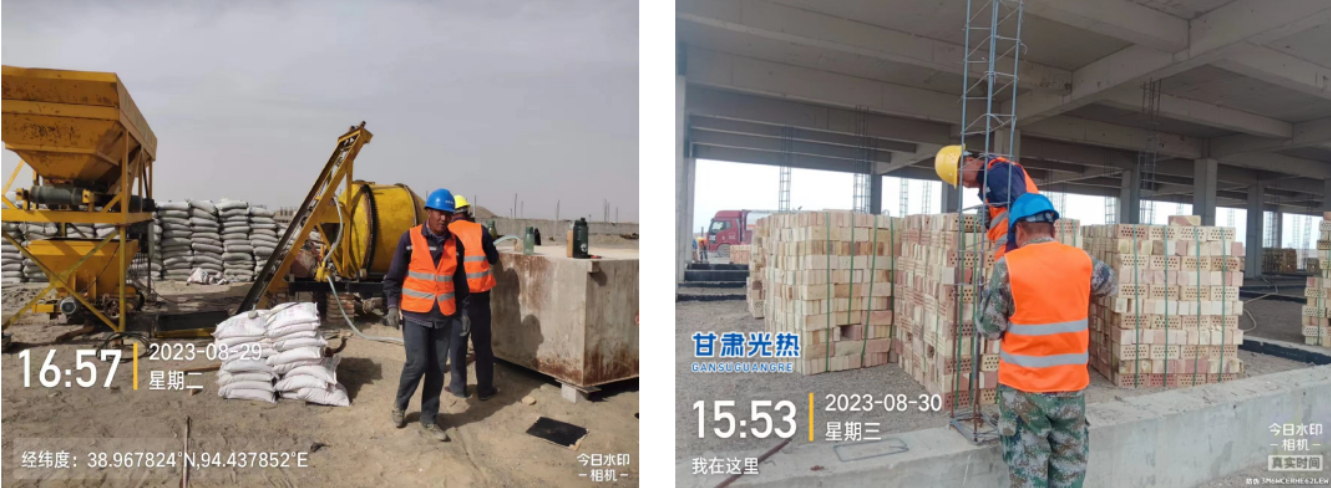

圖:土建工程(左:主廠房鋼筋除銹右:拌合站維修完畢具備生產條件)

圖:行政辦公樓材料進場

圖:SCE組裝

圖:集熱區設備基礎復核

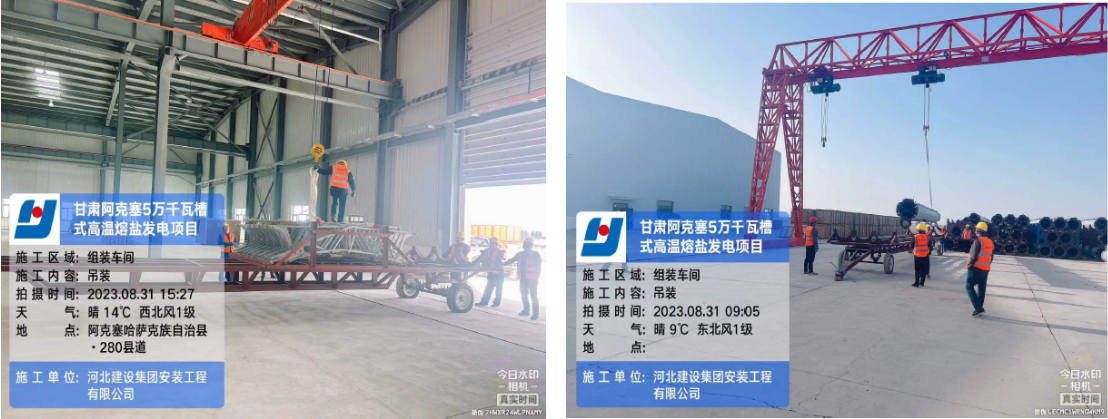

圖:場外材料設備倒運

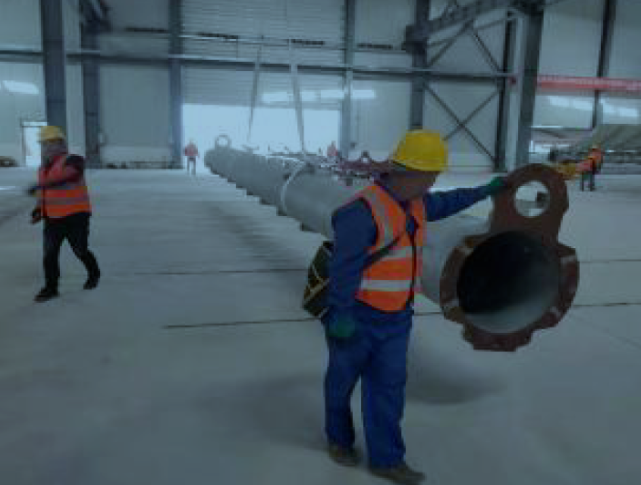

圖:扭矩管轉運
據甘肅光熱發電有限公司董事長蘇堅健此前介紹,目前,項目主體工程完成情況:土建工程完成30%,安裝工程完成10%,主要設備汽輪機、發動機組已完成訂購并監造完成,集熱器設備材料進場已達40%。
項目配套工程完成情況:1萬平方米的組裝車間已建成并具備投用條件,38公里引水工程已建成并具備通水條件,70公里輸電線路及開關站已完成基礎工程,23公里天然氣輸送管道工程已完成80%,20兆瓦光伏自備電廠已完成。阿克塞50兆瓦光熱發電項目主體及配套工程目前累計完成投資約11.5億元。
