據CSPPLAZA統計,2022年全球光熱發電建成裝機容量新增250.5MW(注:以實現并網為統計口徑),總裝機增至約6942MW。

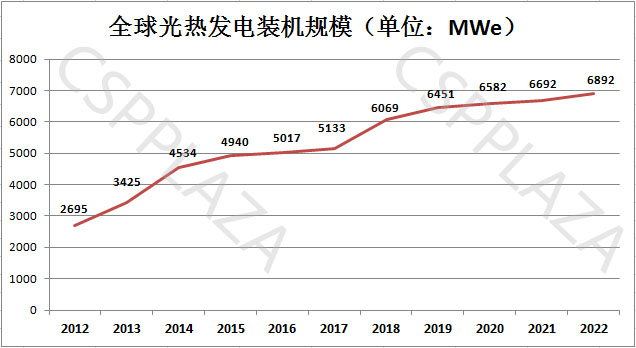

表:2012-2022年全球光熱發電建成總裝機量

2022年11月29日,由上海電氣總承包建設的迪拜700兆瓦光熱和250兆瓦光伏太陽能電站項目槽式1號機組順利實現并網發電,機組各項技術參數優良,主輔設備運行穩定,為當?shù)靥峁┝颂柲芄鉄岚l(fā)電的首度綠電。

該項目也成為2022年全球新增并網的唯一一個大型商業化光熱發電項目,另外一個投運的海外項目是巴西首座光熱發電項目——裝機500kw的一座槽式技術+導熱油儲熱試點項目。

2022年,我國新增1座光熱電站并網發電,為玉門鑫能二次反射塔式光熱發電示范項目,裝機容量50MW,電站設計儲熱時長9小時。
同時,青海、甘肅、新疆、吉林等地在建/擬開發的光熱發電項目總裝機規模已超4GW,當下已有十余個光熱項目已進入或即將進入實質性建設階段。

表:2022年各國光熱電站建成總裝機規模(注:雖然CSPPLAZA已盡可能統計了所有項目,但全球范圍內仍可能存在部分小型光熱項目未被統計,如有紕漏,敬請指正。)
可以預見的是,2023年將迎來光熱電站投運并網潮。
先看國際市場,按照計劃,迪拜光熱項目的槽式2號、3號以及塔式機組將陸續并網,同時由山東電建三公司承建的南非Redstone 100MW塔式光熱發電項目正在加緊建設,也計劃于2023年底前并網投運。
中國市場方面,根據政府相關工期要求并結合當下項目的實際建設進度來看,2023年底前預計將有超500MW光熱項目可實現并網投運,這意味著中國光熱發電裝機有望通過今年的項目開發潮實現翻倍(注:據CSPPLAZA統計,目前中國光熱發電裝機總規模約為606MW,詳見上表)。
