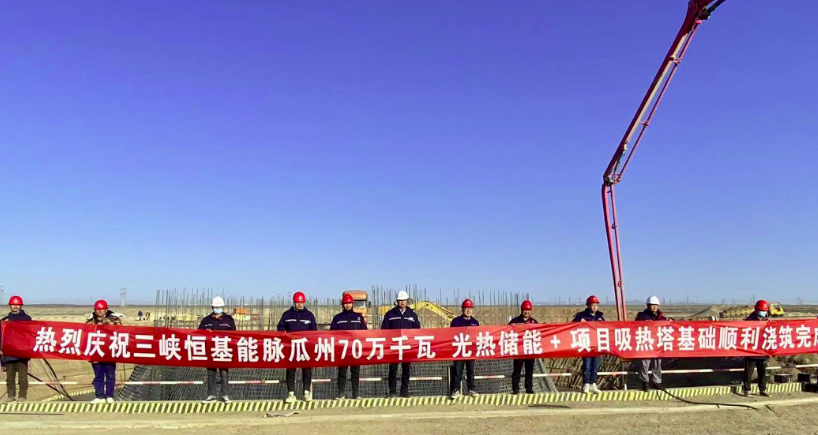

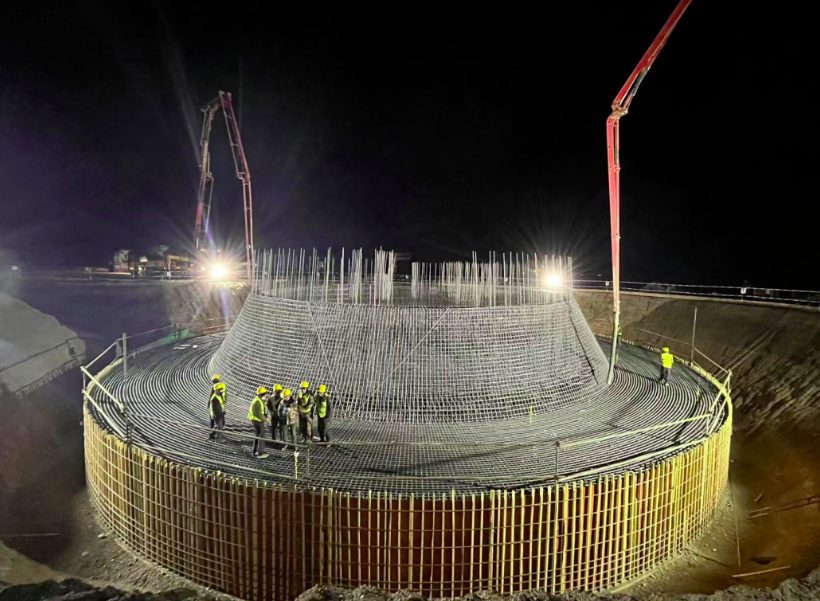

11月5日至6日,歷經27個小時,房建工程公司承建的三峽恒基能脈瓜州70萬千瓦“光熱儲能+”項目光熱發電工程西側吸熱塔大體積混凝土筏板順利完成澆筑工作,本次共澆筑混凝土2300m3。

順利攻克大體積混凝土澆筑這一施工難點,標志著西側吸熱塔施工全面展開,為主體工程的建設奠定了良好的基礎。

據此前報道,三峽恒基能脈瓜州“10萬千瓦光熱+20萬千瓦光伏+40萬千瓦風電”項目是甘肅省第一批大型風電光伏基地建設項目,是2021年10月酒泉市集中開工新能源項目。項目總裝機容量70萬千瓦,其中:光熱發電裝機10萬千瓦,光伏發電裝機20萬千瓦,風力發電裝機40萬千瓦。

光熱發電采用塔式熔鹽技術路線,裝機規模為2×50MW,雙塔一機模式,配套兩座吸熱塔、一臺超高壓、一次中間再熱、8級回?zé)幔〞憾ǎ?、軸向排汽、直接空冷凝汽式汽輪機,汽輪機額定容量為1×100MW。
注:來源房建工程公司,有改動。
