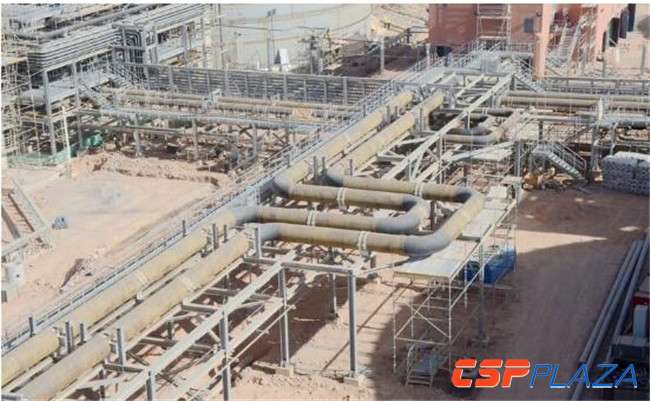

日前,山東電建三公司摩洛哥努奧二期項目部動力島導熱油管道LOOP3-9水壓試驗完成,至此努奧二期導熱油管道水壓試驗全部完成。

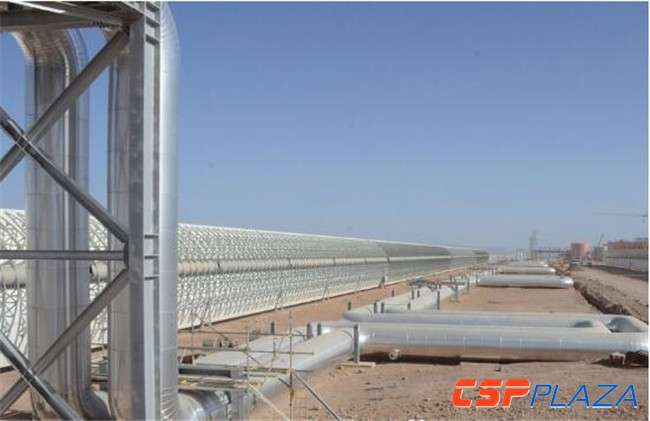

努奧二期導熱油管道全長約達58公里,容積8070立方米,涉及范圍廣、工作量大、現場管道安裝錯綜復雜,水壓試驗周期較長。根據試驗壓力及管道布置等具體情況,項目部將所有導熱油管道分成38段進行水壓試驗,從2016年12月18日第一段鏡場導熱油管道水壓試驗完成到最后一段動力島導熱油管水壓試驗完成的7個多月時間里,努奧二期超前策劃、科學組織,水壓試驗開始前,積極與業主ACWA和聯合體SENER進行溝通,充分考慮現場導熱油管道施工實際情況,制定了合理的水壓試驗方案和進度推進方案,確保管道安裝和水壓試驗同步進行。試驗過程中,項目部嚴格執行各項質量安全標準和要求,保證了所有導熱油管道高質量通過水壓試驗。努奧二期導熱油管道水壓試驗全部完成為后續導熱油管道吹掃和注油工作的順利進行提供了有力保障。
據悉,摩洛哥努奧項目是全球在建的裝機容量最大的光熱電站,該項目的建成不僅有效緩解摩洛哥境內供電緊張的局面,促進當?shù)厣鐣?jīng)濟的發展,而且山東電建三公司將獲得寶貴的光熱技術,在下一步清潔能源的開發中贏得主動。下一步,努奧項目部全體干部職工繼續發揚“主動、擔當、執著”的工作作風,強化與業主方、聯合體等干系人的溝通交流,按照高標準移交調試的要求,精誠協作,規范管理,努力克服施工中的各種困難,確保項目如期優質高效移交業主商業運行。
